  试题二:(20分)
  某大型工业项目的主厂房工程,发包人通过公开招标选定了承包入.并依据招标文件和投标文件,与承包人签订了施工舍同。合同中部分内容如下,

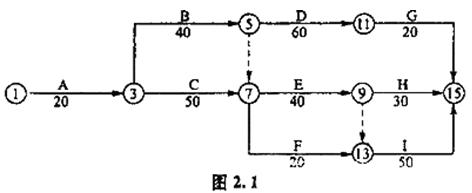

  (1)合同工期160天,承包入编制的初始网络进度计划,如图2.1所示。

  由于施工工艺要求,该计划中C、E、I三项工作施工需使用同一台运输机械;B、D、H三项工作施工需使用同一台吊装机械。上述工作由于施工机械的限制只能按顺序施工.不能同时平行进行。
  (2)承包入在投标报价中填报的部分相关内容如下;
  ①完成A、B、C、D、E、F、G、H、I九项工作的入工工日消耗最分别为:100、400、400、300、200、60、60、90、1000个工日;
  ②工入的日工资单价为50元/工日,运输机械台班单价为2400元/台班;吊装机械台班单价为1200元/台班;
  ③分项工程项目和措施项目均采用以直接费为计算基础的工料单价法.其中的间接费费率为18%;利润率为7%;税金按相关规定计算.施工企业所在地为县城。
  (3)合同中规定:人员窝工费补偿25元/工日;运输机械折旧费1000元/台班;吊装机械折旧费500元/台班。
  在施工过程中,由于设计变更使工作E增加了工程量.作业时间延长了20天,增加用工100个工日,增加材料费2.5万元,增加机械台班20个.相应的措施费增加1.2万元.同时,E、H、I的工人分别属于不同工种,H、I工作分别推迟20天。
  问题:
  1.对承包入的初始网络进度计划进行调整,以满足施工工艺和施工机械对施工作业顺序的制约要求。
  2.调整后的网络进度计划总工期为多少天?关键工作有哪些?
  3.按《建筑安装工程费用项目组成》(建标[2003]206号)文件的规定计算该工程的税率。分项列式计算承包商在工作E上可以索赔的直接费、间接费、利润和税金。
4.在因设计变更使工作E增加工程量的事件中,承包商除在工作E上可以索赔的费用外,是否还可以索赔其他费用?如果有可以索赔的其他费用,请分项列式计算可以索赔的费用,如果没有,请说明原因。(计算结果均保留两位小数。)

答案:
  问题1:(4分)

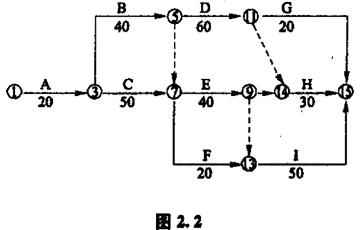

  对初始网络进度计划进行调整,结果如图2.2所示。

  问题2 (3分)
  (1)总工期仍为160(天) (1分)
  (2)关健工作有A、C、E、I (2分)
  (或①-③-⑦-⑨-⒀-⒂)
  问题3
  谈工程的税金率为:3%(1+5%+3%)/1-3%(1+5%+3%)=3.35% (2分)
  [或:1/[1-3%(1+5%+3%)]-1=3.35%]
  评分说明:上面税率计算无计算过程式,而计算结果正确得1分
  承包在商工作E上可以索赔的费用。
  直接费100×50+25000+2400×20+12000=90000(元) (1分)
  间接费90000×18%=16200(元) (1分)
  利润(90000+16200)×7%=7434(元) (1分)
  税金(90000+16200+7434)×3.35%=3806.741元) (1分)
  问题4:(7分)
  还可以索赔其他费用 (1分)
  这些费用包括,
  (1)H工作费用索赔
  ①因为H工作有10天总时差,所以,入员窝工和吊装机械闲置时间为:
  20-10=10(天) (1分)
  ②每天窝工人数为:90/30=3(工日/天) (1分)
  ③索赔费用为:3×10×25+10×500=5750(元) (1分)
  (2)I工作费用索赔:
  ①入员窝工时间为20天 (1分)
  ②每天窝工人数为:1000/50=20(工日/天) (1分)
  ③索赔费用为:20×20×25=10000(元) (1分)
