欢迎来到http://www.gong66.com !
当前位置:六六工程资料网建筑工程考试频道监理工程师考试模拟试题工程控制2016监理工程师《投资、进度、质量控制》模考试题六

2016监理工程师《投资、进度、质量控制》模考试题六

10-22 18:15:47  浏览次数:496次  栏目:工程控制
标签:真题,试题下载, 2016监理工程师《投资、进度、质量控制》模考试题六,http://www.gong66.com

  101.下列(      )的风险补贴率较高。
  A.技术密集型项目
  B.以扩大市场份额为目的的项目
  C.劳动密集型项目
  D.资产专用性强的项目
  E.资产通用性强的项目

  102.属于静态评价指标的是(      )。
  A.财务净现值
  B.投资回收期
  C.财务内部收益率
  D.投资利润率
  E.投资利税率

  103.对建设项目进行不确定分析的目的是(      )。
  A.减少不确定性对经济效果评价的影响
  B.预测项目承担风险的能力
  C.增加项目的经济效益
  D.确定项目财务上的可靠性
  E.提高投资决策的科学性

  104.价值工程的工作步骤包括(      )。
  A.对象选择
  B.信息资料的收集
  C.评价方法的选择
  D.功能系统分析与功能评价
  E.方案创新的技术方法

  105.建筑工程概算审查的主要内容包括(      )。
  A.工程量
  B.采用的定额或指标
  C.工程量计算规则
  D.各项费用
  E.设计规范

  106.在不平衡报价中,说法正确的是(      )。
  A.对后期的施工分项,单价适当提高
  B.估计施工中工程量可能增加的项目,单价提高
  C.工程内容说明不清的,单价提高
  D.没有工程量,只填单价的项目,单价提高
  E.图纸有误,估计修改后工程量可能增加的项目,单价提高

  107.编制一个合理、可靠的标底,必须在工程概算或施工图预算的基础上考虑(      )等因素。
  A.目标工期
  B.质量要求
  C.资金来源
  D.材料差价因素
  E.施工组织设计

  108.监理工程师控制建设工程进度的组织措施包括(      )。
  A.落实进度控制人员及其职责
  B.审核承包商提交的进度计划
  C.建立进度信息沟通网络
  D.建立进度协调会议制度
  E.协调合同工期与进度计划之间的关系

  109.监理工程师在业主的委托授权下,有可能编制的进度计划是(      )。
  A.阶段性设计进度计划
  B.施工总进度计划
  C.单位工程施工进度计划
  D.工程项目年度计划
  E.设计工作分专业进度计划

  110.组织流水施工时,确定流水步距应满足的基本要求是(      )。
  A.各专业队投入施工后尽可能保持连续作业
  B.相邻专业队投入施工应最大限度地实现合理搭接
  C.流水步距的数目应等于施工过程数
  D.流水步距的值应等于流水节拍值中的最大值
  E.流水步距的值取决于相邻施工过程中的流水节拍值

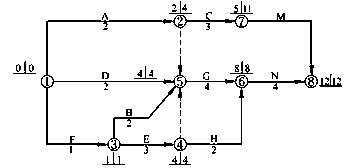

  111.某分部工程双代号网络计划如下图所示,提供的正确信息有(      )。

  A.工作B为关键工作
  B.工作D的自由时差为4
  C.工作F为关键工作
  D.工作G、E为非关键工作
  E.工作M、H为非关键工作

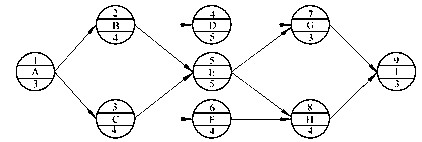

  112.某工程单代号网络计划如下图所示,关键工作有(      )。

  A.工作B
  B.工作C
  C.工作D
  D.工作F
  E.工作H

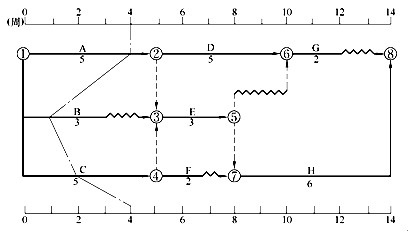

  113.某工程双代号时标网络计划及第4周末检查实际进度时前锋线如下图所示,检查结果表明(      )。

  A.工作B进度拖后2周,但不影响工期
  B.工作C进度拖后2周,影响工期1周
  C.工作A按计划进行,不影响总工期
  D.工作B的总时差为4周,其进度拖后将不影响总工期
  E.工作C为关键工作,进度拖后将影响总工期2周

  114.监理工程师审查承包单位施工进度计划的内容包括(      )。
  A.业主负责提供的施工条件是否满足施工进度要求
  B.进度安排是否符合施工合同中开工、竣工日期的规定
  C.施工单位资源供应所采购的成本是否合理
  D.施工顺序安排是否符合施工工艺的要求
  E.总进度目标与分进度目标是否合理

  115.监理工程师进行物资供应进度控制的主要工作内容包括(      )。
  A.协助建设单位进行物资供应的决策
  B.组织物资供应招标工作
  C.编制或审核物资供应计划
  D.办理物资运输等有关事宜
  E.签署物资供应合同

  116.监理工程师控制建设工程进度的合同措施包括(      )。
  A.协调合同工期与进度计划之间的关系
  B.建立进度计划审核制度
  C.推行CM承发包模式,分段设计、发包工程
  D.建立设计变更、工程变更管理制度
  E.严格控制工程变更和设计变更

  117.当监理工程师协助业主将某建设项目的设计和施工任务发包给一个承包商后,需要审核的进度计划有(      )。
  A.工程项目建设总进度计划
  B.工程设计总进度计划
  C.工程项目年度计划
  D.工程施工总进度计划
  E.单位工程施工进度计划

  118.固定节拍流水施工的特点是(      )。
  A.只有一个施工过程在各个施工段流水节拍均相等
  B.所有施工过程在各个施工段流水节拍均相等
  C.相邻施工过程的流水步距相等
  D.各施工段同时开展相同专业的施工
  E.同一时间内将会有多个专业队施工

  119.在工程网络计划中,关键线路是指(      )的线路。
  A.双代号网络计划中无虚箭线
  B.时标网络计划中无波形线
  C.单代号网络计划中相邻工作间时间间隔为零
  D.双代号网络计划中由关键节点组成
  E.单代号网络计划中由关键工作组成的线路

  120.标号法是一种快速确定双代号网络计划(      )的方法。
  A.关键线路
  B.要求工期
  C.计算工期
  D.工作持续时间
  E.计划工期

  答案:
  101.ABD   102.BDE     103.BDE    104.ABDE    105.ABD
  106.BDE   107.ABDE    108.ACD    109.BD      110.ABE
  111.CE    112.ABE     113.CE     114.ABDE    115.ABC
  116.ACE   117.BDE     118.BCE    119.BC      120.AC

.

,2016监理工程师《投资、进度、质量控制》模考试题六
